Cuando un proyecto tiene EPC, es fácil interpretar esas tres letras como una garantía capaz de eliminar el riesgo de construcción, pero la realidad exige una mirada más cuidadosa. El contrato puede fijar un precio, un calendario y un responsable único, pero su protección depende de lo que diga cada cláusula, de los avales que la sostengan y de la solvencia de quien promete cumplir. En Crowmie, por eso, no nos detenemos en el nombre del documento. Revisamos qué obligaciones asume el constructor, cuándo cobra, qué ocurre si se retrasa y dónde empiezan las excepciones. Entender qué es un contrato EPC permite distinguir entre una obra bien protegida y otra que solo parece estarlo sobre el papel.
En resumen: EPC son las siglas de Engineering, Procurement and Construction. Es el contrato llave en mano que asigna a un constructor la ingeniería, el suministro y la construcción de una planta, normalmente con un precio y un plazo definidos. Un EPC sólido incorpora aval de ejecución, aval de garantía, hitos de pago y penalizaciones por retraso. Reduce el riesgo de construcción al repartirlo de forma más predecible, pero no cubre la operación futura ni el precio de la energía. Un EPC barato puede proteger menos. Cada proyecto conserva riesgos propios y la referencia de Crowmie, 9,5% – 12% TIR estimada anual, es un objetivo de plataforma, nunca una garantía.

Qué significa EPC y por qué existe este contrato
EPC son las siglas de Engineering, Procurement and Construction, un contrato llave en mano con precio y plazo definidos.
En español hablamos de ingeniería, aprovisionamiento y construcción. En un EPC fotovoltaico, una sola empresa diseña la instalación, compra los módulos, inversores y estructuras, coordina la obra civil, ejecuta el montaje, realiza las pruebas y entrega la planta preparada para operar. Esa concentración evita que el promotor tenga que perseguir a varios proveedores cuando aparece un problema en la frontera entre diseño, suministro y ejecución.
La lógica llave en mano para energía solar busca que el contratista asuma una obligación global de resultado. Andersen explica que esa responsabilidad comprende diseñar, construir, suministrar materiales y poner en funcionamiento el proyecto. El contrato suele ordenar también el alcance técnico, el precio, el calendario y las pruebas que deben superarse antes de la entrega.
Conviene no confundir «cerrado» con «inmutable». El precio y el plazo quedan definidos dentro de un alcance concreto, con exclusiones, procedimientos de cambio y supuestos de fuerza mayor. Si una partida esencial se deja fuera o el promotor modifica el diseño, el coste puede variar. La protección nace de una asignación precisa de responsabilidades, no de la etiqueta EPC. Esa es la primera lectura que recomendamos a quien quiere saber cómo invertir en energía solar en España con una visión verdaderamente inversora.

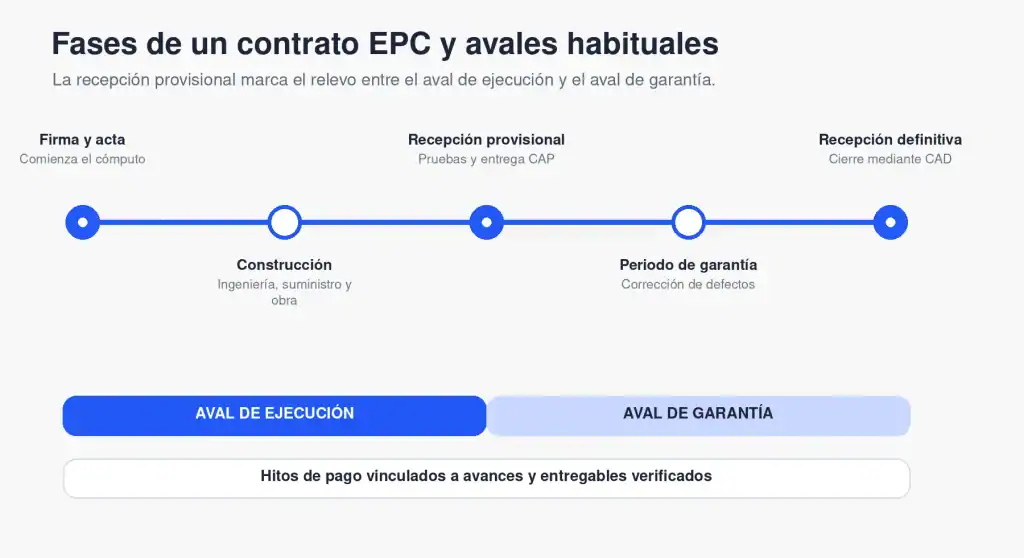

Las garantías que debería incluir un EPC sólido
Un EPC bien redactado incluye avales de ejecución y de garantía, hitos de pago y penalizaciones por retraso, no solo un precio.
El aval de ejecución, también llamado aval de cumplimiento, es el respaldo que cubre las obligaciones del constructor desde el inicio efectivo de la obra hasta la recepción provisional. Esta recepción se formaliza cuando la planta ha terminado las pruebas previstas y puede entregarse. El aval de garantía toma el relevo durante el periodo posterior, hasta la recepción definitiva, y responde frente a defectos o incumplimientos que el contratista deba corregir. La descripción técnica de Andersen sitúa precisamente ambos avales a uno y otro lado del Certificado de Aceptación Provisional.
No basta con que el contrato mencione un aval. Revisamos quién lo emite, su importe, su vigencia, las condiciones para ejecutarlo y si funciona a primer requerimiento. Un respaldo nominal, de cuantía pequeña o con una caducidad anterior al riesgo que pretende cubrir, ofrece menos protección de la que su nombre sugiere. También importa que la liberación del aval no se adelante a la verificación documental y técnica del hito correspondiente.
Los hitos de pago son los avances verificables que permiten liberar una parte del precio. Vincular los pagos a entregables comprobados reduce la exposición del vehículo de inversión: ingeniería aprobada, equipos recibidos, montaje completado, pruebas superadas y recepción provisional. Pagar demasiado pronto deja menos palanca para exigir que la obra termine bien.
Las liquidated damages son penalizaciones pactadas por retraso o por incumplir determinadas prestaciones. En concreto, fijan por adelantado parte de la compensación si un retraso imputable al constructor priva al proyecto de ingresos. El análisis pericial de Consultores Técnicos recuerda, sin embargo, que hay que comprobar la causa, las exclusiones y los límites contractuales. Una penalización por retraso en la construcción protege solo cuando el supuesto está bien definido y puede acreditarse.

Por qué importa tanto el calendario ahora mismo en España
Un retraso en la conexión a red puede costar meses de rentabilidad, no solo semanas de obra.
Una planta terminada que todavía no puede conectarse es un activo inmovilizado: el capital ya se ha empleado, pero la venta de energía aún no ha comenzado. En abril de 2026, pv magazine España informó de que el 99% de la capacidad de conexión de la red de transporte española, unos 200 GW, estaba comprometida o bloqueada. El mismo análisis, basado en Ember, estimó un déficit europeo cercano a 120 GW entre la expansión renovable prevista hasta 2030 y la capacidad real de red. Son escalas distintas, pero señalan el mismo cuello de botella.
El permiso de conexión no es una formalidad tardía. Según una fuente del sector, una incidencia en su tramitación puede desplazar la entrada en operación hasta 18 meses. Ese tiempo desplaza ingresos, prolonga costes financieros y puede rebajar la TIR del proyecto. También puede activar discusiones sobre quién causó la demora, porque no todo retraso administrativo resulta imputable al constructor.
Por eso valoramos el historial del EPC en trámites de conexión, pruebas y coordinación con terceros. Un equipo que identifica dependencias, documenta hitos y avisa pronto no elimina la saturación de la red, pero reduce errores evitables y ayuda a conservar derechos contractuales. Este riesgo de calendario forma parte de los riesgos reales de invertir en energías renovables y debe aparecer en el modelo financiero, no esconderse en una nota al pie.

Qué no cubre un contrato EPC
El EPC protege la construcción, no el rendimiento futuro del activo ni el precio de venta de la energía.
La frontera más importante aparece cuando la planta ya está operando. El EPC responde por el diseño, los equipos, la ejecución y las prestaciones que se hayan pactado para la entrega. Después entra en juego el contrato de operación y mantenimiento, conocido como O&M, que regula monitorización, mantenimiento preventivo, respuesta ante averías, repuestos y niveles de disponibilidad. Puedes ampliar esa segunda capa en qué cubre un contrato de O&M.
Tampoco determina por sí mismo cuánto se cobrará por la electricidad. Esa función corresponde al acuerdo de compraventa o Power Purchase Agreement. En nuestra guía sobre qué es un contrato PPA explicamos cómo ordena el precio, el volumen, la duración y las obligaciones de entrega. El EPC puede conseguir que la planta esté lista para producir, pero no crea al comprador ni fija automáticamente el ingreso futuro.
Hay un matiz especialmente útil para el inversor. Una producción inferior a la prevista no acredita por sí misma responsabilidad del constructor EPC. Consultores Técnicos señala que la desviación puede deberse al diseño, los equipos, la construcción, el mantenimiento, la suciedad, la temperatura, una limitación de red o una combinación de causas. Para reclamar hay que demostrar un incumplimiento concreto y enlazarlo con el efecto técnico y el daño económico.
Esta separación evita una expectativa peligrosa: pensar que un solo contrato protege todos los flujos del proyecto. EPC, O&M y PPA son capas complementarias. La calidad de la inversión depende de que cada riesgo tenga dueño, remedio y seguimiento.
| Contrato | Función principal | Qué cubre | Qué queda fuera |
|---|---|---|---|
| EPC | Diseñar, suministrar, construir, probar y entregar el activo. | Alcance de obra, plazo, precio y prestaciones técnicas pactadas. | Operación futura y precio de venta de la energía. |
| O&M | Operar y mantener la planta durante su vida útil. | Mantenimiento, disponibilidad, respuesta a averías y repuestos pactados. | Sobrecostes de construcción y riesgo de precio eléctrico. |
| PPA | Ordenar la compraventa de la energía producida. | Precio, volumen, duración, entrega y obligaciones de las partes. | Calidad de construcción y mantenimiento técnico del activo. |
Por qué un EPC barato puede salir caro
El precio más bajo no siempre traslada más riesgo al constructor. A veces traslada menos.
Dos ofertas pueden prometer la misma planta y repartir el riesgo de manera opuesta. La primera incluye un alcance completo, equipos identificados, calendario creíble, avales ejecutables y penalizaciones suficientes. La segunda parece más económica porque excluye obra civil, limita la responsabilidad, permite sustituir materiales sin un control claro o deja los retrasos de suministro en manos del propietario. La diferencia reaparece después como sobrecoste, demora o conflicto.
Cuando reviso un EPC para Crowmie, empiezo por la solvencia del constructor y su historial de proyectos entregados. Después sigo la cadena de suministro: fabricantes, plazos, alternativas y garantías de equipo. Contrasto el cronograma con los permisos, compruebo qué hito libera cada pago y leo juntas las penalizaciones, las exclusiones y el límite total de responsabilidad. También verificamos que los avales sean reales y utilizables, no una frase genérica añadida al contrato.

La pregunta decisiva: si algo razonablemente previsible sale mal, ¿quién soporta el coste y qué mecanismo permite corregirlo? Un descuento inicial pierde valor cuando el vehículo de inversión conserva los riesgos que el contratista parecía asumir. Esta revisión contractual se integra en cómo evaluamos un proyecto antes de abrirlo, junto con el modelo financiero, los permisos, la contraparte y la operación prevista.
Qué preguntar antes de invertir en un proyecto con EPC
Conocer que existe un EPC no basta. Conviene saber qué garantías reales incluye.
Antes de aportar capital, estas preguntas revelan más que la expresión «llave en mano»:
- ¿Quién firma como contratista y qué obras comparables ha entregado?
- ¿Qué avales existen, por qué importe, durante qué plazo y bajo qué condiciones pueden ejecutarse?
- ¿Qué avances verificables liberan los pagos y cuánto queda retenido hasta la recepción definitiva?
- ¿Qué penalizaciones aplican por retraso o por no alcanzar una prestación técnica?
- ¿Quién asume un sobrecoste, un cambio de alcance o una demora causada por permisos y terceros?
En Crowmie abrimos proyectos desde 10.000€ y trabajamos con un objetivo de 9,5% – 12% TIR estimada anual a nivel de plataforma. Si quieres revisar cómo se traduce esta estructura en una operación concreta, puedes solicitar una sesión inicial con nuestro equipo. Esa referencia no garantiza un resultado ni corresponde por igual a todos los proyectos. Existe riesgo de pérdida parcial o total del capital. Este contenido es educativo y no constituye una recomendación financiera personalizada.
Preguntas frecuentes sobre el contrato EPC en proyectos de energía
El EPC asigna el riesgo de construir y entregar la planta, pero su protección depende del alcance, las garantías y las excepciones de cada contrato.
¿Qué significa EPC en un proyecto de energía solar?
EPC significa Engineering, Procurement and Construction: ingeniería, aprovisionamiento y construcción. El contratista asume el diseño, la compra de equipos, la ejecución, las pruebas y la entrega de la planta dentro del alcance pactado. Se conoce como contrato llave en mano porque concentra la responsabilidad de esas fases en una sola empresa.
¿Qué garantías incluye un contrato EPC?
Un EPC sólido suele incluir un aval de ejecución hasta la recepción provisional y un aval de garantía hasta la recepción definitiva. También fija hitos de pago, pruebas de aceptación, garantías técnicas, penalizaciones por retraso y procedimientos para corregir defectos. Su utilidad depende de la cuantía, la vigencia, el emisor y las condiciones reales de ejecución.
¿Qué pasa si el constructor se retrasa o hay sobrecoste?
Depende de la causa y de la redacción contractual. Si el retraso es imputable al constructor, pueden activarse penalizaciones pactadas. Un precio cerrado puede asignarle ciertos sobrecostes, pero las exclusiones, los cambios solicitados por el promotor, los permisos o la fuerza mayor pueden trasladarlos al proyecto. Hay que leer juntos alcance, excepciones y límite de responsabilidad.
¿Un contrato EPC elimina el riesgo de construcción?
No. Lo reduce y lo distribuye de forma más predecible. Persisten el riesgo de insolvencia del contratista, los fallos de suministro, las exclusiones, los permisos, la conexión a red y los límites de los avales o penalizaciones. La existencia del EPC es un punto de partida. La protección real aparece cuando las obligaciones pueden medirse, exigirse y respaldarse.
Un contrato EPC bien construido convierte una obra compleja en un mapa más claro de obligaciones, plazos y remedios. Reduce el riesgo de construcción, pero no lo hace desaparecer. Su valor está, más que en las siglas, en las garantías concretas. Si quieres entender cómo aplicamos este criterio antes de abrir una oportunidad, agenda una sesión inicial con Crowmie. Puedes acceder desde 10.000€ y la referencia de plataforma es 9,5% – 12% TIR estimada anual, siempre como objetivo y no como garantía. Toda inversión puede implicar la pérdida parcial o total del capital.
