Cómo funciona un parque solar: componentes, fases y ciclo de vida para el inversor

cómo invertir en parques solares

Índice

Lo que debes saber

  • Un parque solar convierte radiación en electricidad con módulos, inversores, transformadores y un punto de conexión, y vende esa energía al mercado o mediante un PPA.
  • Su ciclo de vida tiene cuatro fases: desarrollo y permisos, construcción EPC, 25-30 años de operación y, al final, repowering o desmantelamiento.
  • Para el inversor, la mecánica importa porque cada permiso, cada hito y cada avería mueven la fecha de ingreso. En Crowmie, el acceso parte desde 10.000€. Toda inversión conlleva riesgo de pérdida.

España alberga algunas de las mayores plantas fotovoltaicas de Europa. Francisco Pizarro, en Extremadura, suma 590 MW y ocupa unas 1.300 hectáreas. Para quien invierte, sin embargo, importa más entender qué ocurre entre el primer estudio del terreno y los 25 o 30 años de operación que vienen después.

Un parque solar no es solo un campo de paneles. Es una infraestructura con permisos, equipos, contratos y operadores, y cada uno de esos elementos puede mover la producción o desplazar la fecha de operación comercial.

En esta guía te explicamos cómo funciona un parque solar por dentro. Las cifras de rentabilidad real de una planta solar y el proceso completo de cómo invertir en parques solares los tratamos en artículos específicos, para no mezclar tres cosas distintas: la mecánica técnica, el retorno y la decisión de inversión.

¿Qué es un parque solar y de qué partes se compone?

Respuesta rápida: Un parque solar, también llamado parque solar fotovoltaico o planta fotovoltaica en suelo, es una instalación que genera electricidad a escala comercial. A diferencia de una instalación residencial, no cubre el consumo de una vivienda: inyecta energía a la red o la entrega a un comprador mediante contrato.

Los módulos contienen células que generan corriente continua al recibir radiación. Se conectan en cadenas o strings y forman bloques que pueden monitorizarse por zonas.

Los inversores convierten esa corriente continua en alterna. Ojo con el término: aquí «inversor» es un equipo electrónico, no quien aporta capital. Si falla, una parte de la planta deja de producir.

Los seguidores solares o trackers orientan los módulos a lo largo del día. Pueden elevar la producción entre un 15% y un 25% según diseño, terreno y climatología, aunque añaden piezas móviles y mantenimiento.

El transformador eleva la tensión y el punto de conexión permite entregar la energía a la red. Sin acceso y conexión firmes, una planta terminada no puede monetizar ni un kWh.

Protecciones, cableado, medida y SCADA completan el sistema. Para el inversor la relación es directa: un fallo reduce producción, y menos producción es menos energía vendida.

Para dimensionar el sector, la patronal UNEF sitúa la nueva potencia fotovoltaica en suelo de 2024 en 6.039 MW, con 32.157 MW acumulados en suelo y 40.294 MW fotovoltaicos totales en España. Como referencia transaccional, informes sectoriales de principios de 2026 situaban la valoración mediana de plantas operativas cerca de 650.000 €/MWp; es una orientación de mercado, no una valoración garantizada.

Un parque solar tampoco es lo mismo que una comunidad energética: cambian la gobernanza, los participantes y el propósito del proyecto.

Componentes de un parque solar y por qué le importan al inversor

ComponenteQué hacePor qué le importa al inversor
MódulosConvierten la radiación solar en corriente continua.Su rendimiento, degradación y disponibilidad determinan la energía producida.
SeguidoresOrientan los paneles para captar más radiación.Elevan la producción, pero añaden piezas móviles y mantenimiento.
InversoresTransforman corriente continua en alterna.Un fallo deja fuera de servicio una parte de la planta.
TransformadorEleva la tensión para evacuar la energía.Equipo crítico: su disponibilidad condiciona el COD y la producción.
Punto de conexiónPermite entregar electricidad a la red.Sin acceso, permisos y energización no hay ingreso operativo.

¿Cómo convierte un parque solar la luz en electricidad y en ingreso?

Respuesta rápida: La cadena es continua: los módulos generan corriente continua, los inversores la convierten en alterna, el transformador eleva la tensión y el contador registra la energía que cruza el punto de conexión. A partir de ahí, esa energía se vende, y ahí empieza el ingreso.

En el mercado o pool, la electricidad se remunera al precio de cada periodo. Como el parque produce en horas solares, el precio que captura puede diferir del promedio diario o anual. No es un detalle menor: define cuánto vale cada kWh generado.

Un PPA (Power Purchase Agreement) es un acuerdo de compraventa a medio o largo plazo. Puede fijar precio, volumen, duración, garantías y responsabilidades. Convierte la producción física en un flujo contractual más previsible, aunque no elimina todos los riesgos. Si quieres el detalle de su estructura y modalidades, tienes la guía sobre contratos PPA de energía.

Vías de venta de la energía de un parque solar

Vía de ventaCómo funcionaQué vigila el asset manager
Mercado eléctrico (pool)La energía se vende a precios variables por periodos.Precio capturado, previsión de producción, desvíos y restricciones.
PPAUn comprador adquiere energía bajo condiciones pactadas.Solvencia de la contraparte, duración, garantías y obligaciones.
Modelo mixtoUna parte se contrata y otra queda expuesta al mercado.Equilibrio entre visibilidad contractual y exposición de mercado.

La escala varía, la mecánica no. Francisco Pizarro cuenta con 590 MW. Núñez de Balboa suma 500 MWp con 1,43 millones de paneles y produce unos 832 GWh al año. Mula aporta 494 MWp. En activos menores el guion es idéntico: producir, transformar, medir, evacuar y vender.

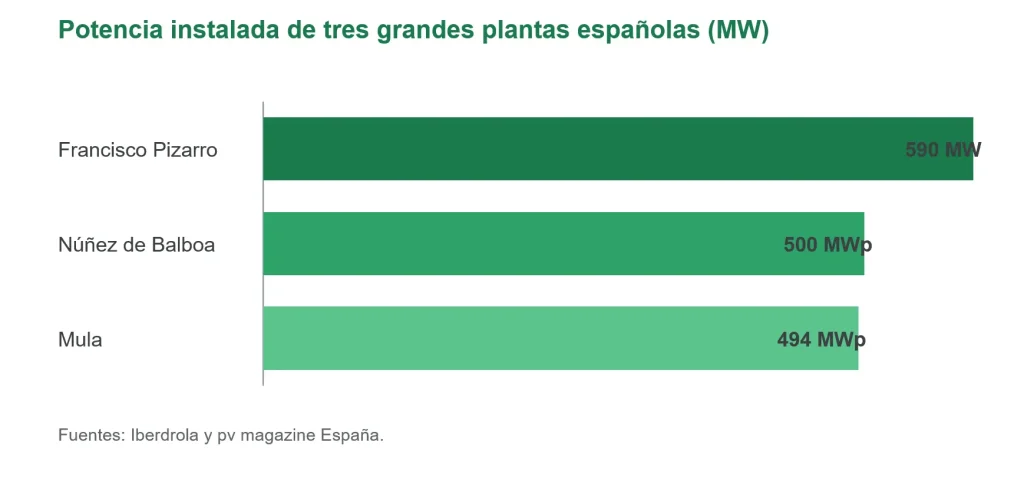

potencia de tres grandes plantas españolas

Fase 1: desarrollo y permisos hasta el Ready-to-Build

Respuesta rápida: El desarrollo es la fase más larga y la menos visible. Suele durar alrededor de dos años, y puede estirarse hasta cuatro o más en proyectos complejos. Arranca con la identificación del terreno, el análisis del recurso solar y una potencia preliminar; después llegan estudios ambientales, ingeniería, acuerdos de uso, autorizaciones y acceso a la red.

El hito central es el punto de conexión. La red tiene que confirmar que hay capacidad para recibir la energía y fijar las condiciones técnicas. ¿De qué sirve un terreno con mucho sol si no puede evacuar? De poco: sin conexión viable no hay proyecto invertible. También hay que resolver servidumbres, evacuación, compatibilidad urbanística y, cuando toca, declaración de impacto ambiental.

Cuando permisos, derechos sobre el terreno, conexión e ingeniería están suficientemente cerrados, el proyecto alcanza el estado Ready-to-Build (RTB): listo para construir. No significa que el riesgo haya desaparecido, sino que la incertidumbre de desarrollo se ha reducido y ya puede contratarse la obra con un alcance definido.

Aquí está la parte que más nos importa a quienes miramos el capital. Hay que separar lo obtenido de lo que sigue condicionado. «Permiso solicitado» no es «permiso concedido». «Punto de conexión previsto» no es acceso firme. Una buena due diligence distingue documentos definitivos, hitos pendientes y plazos administrativos, sin dar nada por hecho.

  • Terreno y permisos: acreditan que el activo puede construirse y operar.
  • Acceso y conexión: confirman que la energía podrá evacuarse.
  • RTB: reúne el paquete de permisos e ingeniería para iniciar obra.

Fase 2: construcción mediante un contrato EPC

Respuesta rápida: La construcción se articula normalmente con un contrato EPC (Engineering, Procurement and Construction), que reúne ingeniería, compra de equipos y obra bajo un mismo responsable. El contratista entrega la planta lista para pruebas y conexión.

La ejecución física puede durar seis u ocho meses, según potencia, terreno, evacuación y disponibilidad de equipos. Y cuidado con un espejismo habitual: colocar el último módulo no es operar. Todavía faltan pruebas, legalización y conexión.

El hito que de verdad manda es el COD, la fecha de operación comercial. Marca cuándo el activo puede vender energía. Un retraso desplaza el inicio del ingreso, por mucho que la obra parezca acabada.

El asset manager vigila hitos, recepción de equipos, calidad, pruebas, energización y documentación final. Un solo componente crítico pendiente puede bloquear toda la puesta en marcha.

«En construcción, lo más importante no es contar paneles instalados, sino identificar qué hito condiciona el COD. Un transformador pendiente, una protección sin validar o una prueba de red no superada puede retrasar el ingreso, aunque el 95% de la obra parezca terminado. Por eso el seguimiento debe conectar ingeniería, calendario y flujo económico», explica Adrián Díaz, director de Operaciones y Asset Manager en Crowmie.

  • Suministro y sobrecoste: equipos tardíos o cambios de alcance desplazan el calendario.
  • Calidad y conexión: defectos, pruebas o trámites retrasan la energización.

Fase 3: operación y mantenimiento durante 25-30 años

Respuesta rápida: Tras el COD empieza la fase más larga. Un parque se diseña para producir 25 o 30 años, y muchos módulos siguen operando más tiempo. La prioridad cambia: ahora se trata de maximizar disponibilidad y producción día tras día.

Los módulos se degradan poco a poco. Con una referencia habitual del 0,5% anual, al año 25 mantienen cerca del 88% de su producción inicial, según los estudios de degradación de referencia del NREL. El modelo financiero tiene que incorporar esa caída desde el primer día, no como sorpresa.

El contrato O&M (Operation and Maintenance) cubre monitorización, inspecciones, limpieza, averías, repuestos y control de vegetación. Los benchmarks del sector sitúan su coste en torno a 8-15 €/kWp al año, según escala, terreno y alcance del contrato.

La ubicación también pesa. En España, la herramienta PVGIS de la Comisión Europea sitúa la producción orientativa entre unos 1.200 y 1.700 kWh/kWp al año según zona, orientación y pérdidas. Dos plantas con la misma potencia pueden generar cantidades distintas solo por dónde están.

¿Quién hace qué en esta fase? El promotor desarrolla, el EPC construye, el O&M mantiene y el asset manager coordina producción, presupuesto, incidencias, seguros y contratos. Cada rol responde de una parte del resultado.

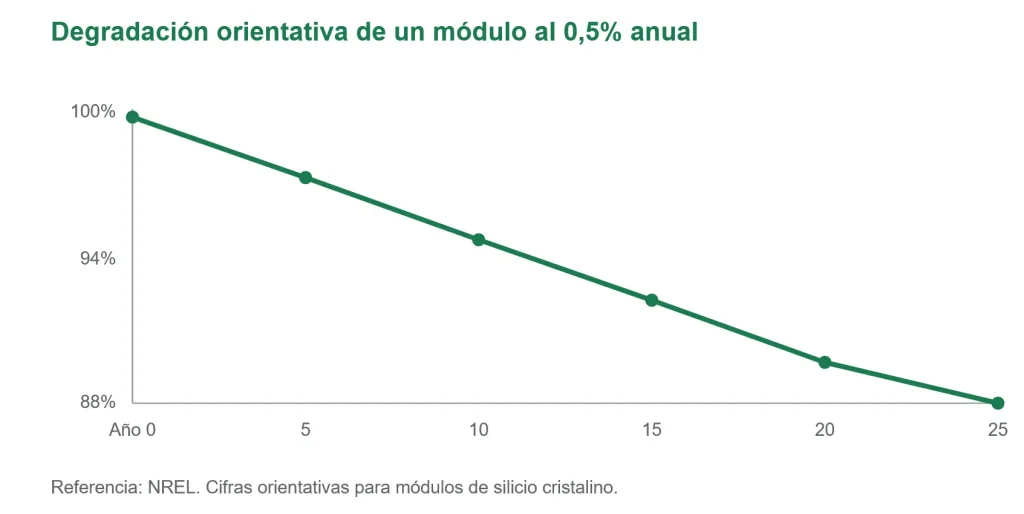

degradación orientativa de un módulo al 0.5% anual

Fase 4: fin de vida, desmantelamiento y repowering

Respuesta rápida: El final del periodo contractual no implica el final físico del parque. El propietario puede conservar parte de los equipos, sustituir componentes para alargar la vida útil o ejecutar un repowering: renovar módulos, inversores u otros sistemas para recuperar rendimiento o subir potencia aprovechando terreno, acceso y conexión ya existentes.

La otra opción es el desmantelamiento: retirar módulos, estructuras, cableado y equipos, gestionar residuos y restaurar el terreno según las obligaciones del proyecto. Las estimaciones del sector apuntan a que alrededor del 95% de los materiales de un panel puede recuperarse o reciclarse por peso, sobre todo vidrio y aluminio, aunque la eficiencia económica del proceso depende de la cadena de reciclaje disponible.

Para el inversor, esta fase se contempla desde el principio, no al final. El modelo financiero y contractual debe asignar responsabilidades, reservas y costes de desmantelamiento, y aclarar quién conserva el valor residual del terreno, la conexión y los equipos sustituidos.

El repowering puede abrir una segunda vida económica, pero no se da por hecho. Exige revisar permisos, conexión, compatibilidad técnica y regulación futura. La decisión sensata se toma al acercarse el fin del ciclo, comparando producción esperada, coste de renovación y valor residual.

Las cuatro fases de un parque solar y sus plazos orientativos

FaseQué ocurrePlazo orientativo
1. Desarrollo y permisosTerreno, recurso solar, permisos y punto de conexión hasta el RTB.~2 años (hasta 4 o más)
2. Construcción (EPC)Ingeniería, compra de equipos y obra hasta el COD.6-8 meses
3. Operación (O&M)Producción, mantenimiento y gestión del activo.25-30 años
4. Fin de vidaDesmantelamiento o repowering.Decisión al cierre del ciclo

¿Qué significa todo esto para el inversor particular?

Respuesta rápida: Entender un parque solar es seguir la cadena completa: permisos, construcción, conexión, operación y fin de vida. La inversión depende de una condición sencilla de enunciar y exigente de cumplir: que el activo esté disponible y que la energía pueda entregarse y cobrarse.

Antes de evaluar una oportunidad, haz las preguntas que de verdad mueven el resultado. ¿Qué permisos son firmes? ¿Quién ejecuta el EPC? ¿Cuándo llega el COD? ¿Qué cubre el O&M? ¿Quién actúa como asset manager? Las respuestas separan un proyecto sólido de una promesa.

La participación fraccionada permite hoy que un particular acceda a infraestructura energética sin comprar terreno ni operar la planta. En Crowmie, el acceso parte desde 10.000€, y la TIR objetivo general es del 10-12%. Conviene decirlo claro: es un objetivo, no una garantía, cada proyecto tiene sus propias hipótesis y riesgos, y puede existir pérdida de capital.

Para pasar de la comprensión técnica a la decisión, tienes la guía de cómo invertir en parques solares y la de rentabilidad real de una planta solar. También puedes explorar otras formas de invertir en energía renovable.

Preguntas frecuentes sobre cómo funciona un parque solar

¿Cuál es la vida útil de un parque solar?

La vida útil habitual es de 25-30 años, aunque muchos módulos producen más tiempo. La generación baja poco a poco por la degradación (del orden del 0,5% anual) y exige mantenimiento continuo para sostener la disponibilidad.

¿Qué partes tiene una planta fotovoltaica?

Las principales son módulos, seguidores, inversores, cableado, protecciones, transformación, subestación, medida, SCADA y punto de conexión. Cada bloque cumple una función en la cadena que va de la radiación al ingreso.

¿Cuánto se tarda en construir un parque solar?

La obra suele durar seis u ocho meses desde el RTB. Antes, el desarrollo y los permisos requieren unos dos años, y pueden extenderse hasta cuatro o más en proyectos con tramitación compleja.

¿Qué es el EPC y el O&M en un parque solar?

El EPC (Engineering, Procurement and Construction) reúne ingeniería, compra de equipos y construcción hasta el COD. El O&M (Operation and Maintenance) cubre la operación y el mantenimiento durante toda la vida útil del activo.

¿Qué pasa con un parque solar cuando acaba su vida útil?

Puede desmantelarse (con retirada de equipos y restauración del terreno) o renovarse mediante repowering, si permisos, conexión y viabilidad técnica lo permiten. La decisión se toma comparando producción esperada, coste y valor residual.

¿Cómo vende la electricidad un parque solar?

Puede venderla en el mercado mayorista (pool), mediante un PPA o con un modelo mixto que combine ambas vías. Cada opción reparte de forma distinta la visibilidad de ingresos y la exposición al precio.

Del panel al retorno: qué mirar antes de invertir

Un parque solar convierte radiación en electricidad con módulos, inversores, transformación y conexión. Como inversión, funciona cuando permisos, EPC, COD, O&M y gestión permanecen alineados. Basta que una pieza falle para que el ingreso se retrase.

Su ciclo encadena unos dos años de desarrollo, seis u ocho meses de construcción, 25-30 años de operación y una decisión final entre repowering y desmantelamiento. Entender esa secuencia es lo que separa invertir con criterio de invertir a ciegas.

En Crowmie, el acceso a infraestructura energética parte desde 10.000€. Antes de invertir, revisa la documentación, el estado real del proyecto y su encaje en una cartera diversificada. Recuerda que la TIR objetivo del 10-12% no es una garantía y que toda inversión conlleva riesgo de pérdida. Si quieres dar el siguiente paso, puedes solicitar tu sesión inicial con el equipo de Crowmie.

Fuentes de datos utilizadas en el artículo

Compartir este artículo en redes sociales

Otros artículos

¿Y si una planta solar cobra la mitad de lo que crees? El precio capturado cayó a 33,95 €/MWh en 2025. Descubre su TIR y su payback reales….
¿Y si una placa solar compartida también fuera una inversión? El RDL 7/2026 amplió el autoconsumo colectivo a 5 km. Descubre cómo funciona y cómo entrar….
¿Y si invertir en energía no fuera solo para grandes fondos? Te contamos cómo empezar en este sector con solo 10.000€ de inversión….
